vela90 Опубликовано 16 апреля, 2017 Опубликовано 16 апреля, 2017 а таких штук нету? мне казалось что в новых домах везде так (видел в о многих новых домах, не в Березниках) без консьержа долго не проработает
Гость Sea_soul Опубликовано 16 апреля, 2017 Опубликовано 16 апреля, 2017 С Москве такие включаются по сигналу диспетчера. Связь через "кнопочку". Как в лифтах...
ЛЕШИЙ Опубликовано 16 апреля, 2017 Опубликовано 16 апреля, 2017 В подъезды пандусы есть, а вот с первого этажа до лифта - на руках придётся поднимать коляску. А с первого этажа почему нельзя на лифте уехать?
GARRY6490 Опубликовано 17 апреля, 2017 Опубликовано 17 апреля, 2017 Не надо ничего смотреть, Андрей. С начала 2000-х все строится по СНиПам, где безбарьерная среда. Никто без этого ни один объект не примет в эксплуатацию. Надо посмотреть план. Не факт, что на первом этаже может не оказаться случайно пары "лишних" ступенек.
ЛЕШИЙ Опубликовано 17 апреля, 2017 Опубликовано 17 апреля, 2017 Надо посмотреть план. Не факт, что на первом этаже может не оказаться случайно пары "лишних" ступенек. Не заморачивайтесь с планом. Нет там ступенек.
GARRY6490 Опубликовано 17 апреля, 2017 Опубликовано 17 апреля, 2017 Не заморачивайтесь с планом. Нет там ступенек. Я вроде не сомневаюсь в этом, но товарищ пишет таким тоном, словно уже поднимается по ступенькам к лифту.
ЛЕШИЙ Опубликовано 17 апреля, 2017 Опубликовано 17 апреля, 2017 Ну да. Тоже услышал в словах товарища притензию.
ЭлектроНик Опубликовано 17 апреля, 2017 Опубликовано 17 апреля, 2017 Я вроде не сомневаюсь в этом, но товарищ пишет таким тоном, словно уже поднимается по ступенькам к лифту. Товарищ хочет шуму нагнать , штобы к его посещению все недостатки были устранены, а пожелания исполнены
AMOS Опубликовано 18 апреля, 2017 Опубликовано 18 апреля, 2017 ВМЕСТО ЛЮБИМОВО ПЕРЕСЕЛЯЕМСЯ В МОСКВУ.....

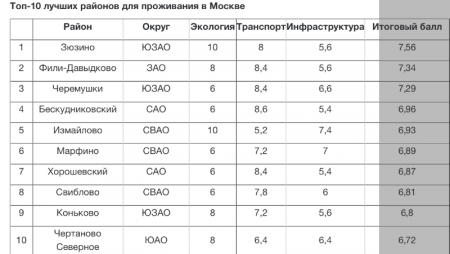

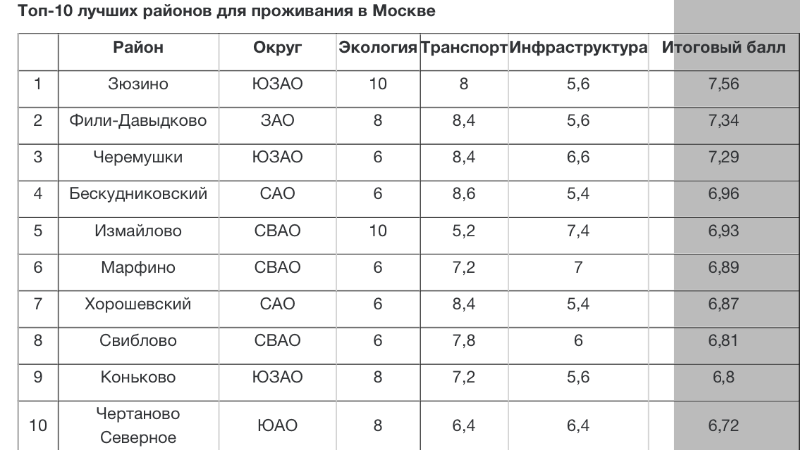

ПУШКАРЬ Опубликовано 19 апреля, 2017 Опубликовано 19 апреля, 2017 интересно бы в таблице баллы "Любимого" увидеть))) чтоб сравнить...
slivkin Опубликовано 23 апреля, 2017 Опубликовано 23 апреля, 2017 Пришло уведомление от " Любимов" , что постройка дома по ул. Строителей 5 не может завершена в предусмотренный договором срок . Нужно снова идти туда, подписывать новый срок договора.
Migon Опубликовано 23 апреля, 2017 Опубликовано 23 апреля, 2017 А если не подписывать новый договор, то старый аннулируется? И квартирой снова можно будет распоряжаться, как хочется? Так-то логично было бы: застройщик сроки просрал, у ГА тоже непонятная позиция стороннего наблюдателя...Переселенец в таком случае должен получить право на покупку квартиры на левобережье, если захочет. Или получить какую нибудь компенсацию за сорванные сроки. Договор, правда, я не читал, может там уже прописаны все нюансы. Мелким шрифтом.
Avalon Опубликовано 23 апреля, 2017 Опубликовано 23 апреля, 2017 А если не подписывать новый договор, то старый аннулируется? договор не может аннулироваться, он может быть только расторгнут по соглашению сторон, либо иным прописанным в нём условиям а подписание доп. соглашения об изменении условий о сроке сдачи позволит застройщику избежать штрафных санкций, на месте переселенца я бы не стал подписывать такой документ
Migon Опубликовано 23 апреля, 2017 Опубликовано 23 апреля, 2017 Ну я, собственно, это и хотел сказать, касательно договора. Просто у меня коряво как то получилось. :) Ну и с этим "на месте переселенца я бы не стал подписывать такой документ" согласен. Только вот неизвестно, какие последствия могут возникнуть, какие шаги предпримет ГА в такой ситуации. Договор, я так понимаю, трёхсторонний?

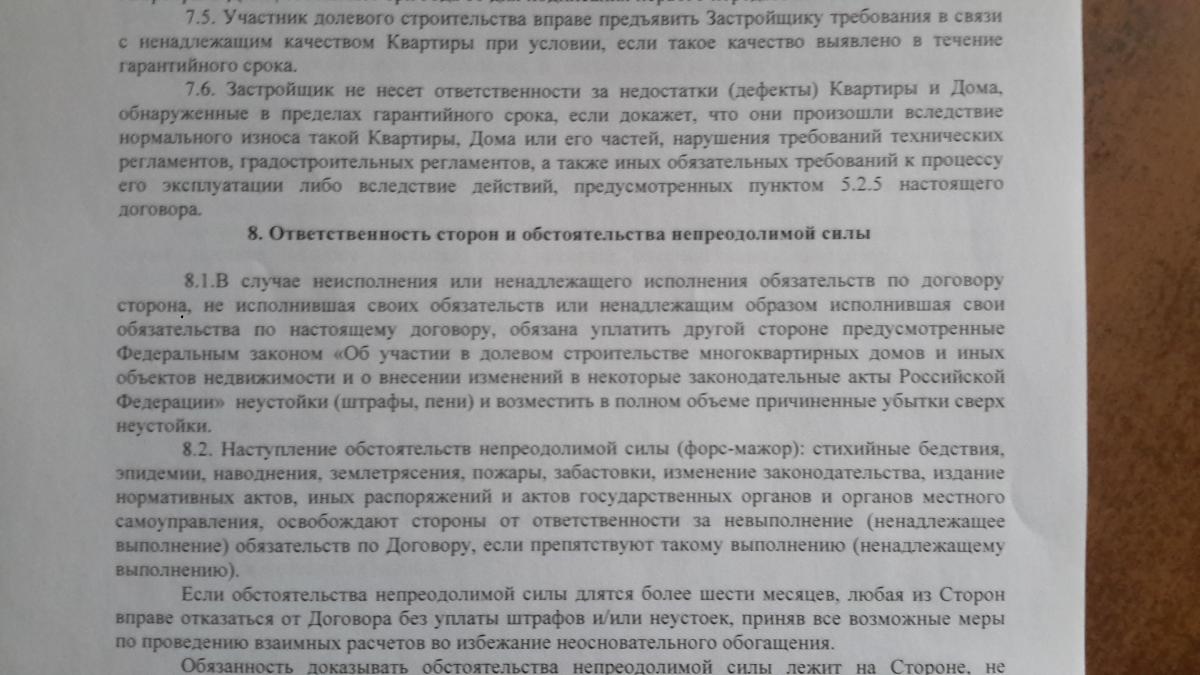

бегемот Опубликовано 23 апреля, 2017 Опубликовано 23 апреля, 2017 А если не подписывать новый договор, то старый аннулируется? И квартирой снова можно будет распоряжаться, как хочется? Так-то логично было бы: застройщик сроки просрал, у ГА тоже непонятная позиция стороннего наблюдателя...Переселенец в таком случае должен получить право на покупку квартиры на левобережье, если захочет. Или получить какую нибудь компенсацию за сорванные сроки. Договор, правда, я не читал, может там уже прописаны все нюансы. Мелким шрифтом. читай пункт 8.1 договора размер неустойки при просрочке передачи квартиры - 1/300 ставки рефинансирования умноженная на два за каждый день просрочки Участник долевого строительства в одностороннем порядке вправе отказаться от исполнения договора в случае: 1) неисполнения застройщиком обязательства по передаче объекта долевого строительства в срок, превышающий установленный договором срок передачи такого объекта на два месяца; 2) неисполнения застройщиком обязанностей, предусмотренных частью 2 статьи 7 настоящего Федерального закона; 3) существенного нарушения требований к качеству объекта долевого строительства; 4) нарушения застройщиком обязанностей, предусмотренных частью 3 статьи 15.1 настоящего Федерального закона; 5) в иных установленных федеральным законом или договором случаях.
Migon Опубликовано 23 апреля, 2017 Опубликовано 23 апреля, 2017 читай пункт 8.1 договора Я ж говорил, что договор не читал. Теперь что-то понятно стало. Спасибо.
чудо удмуртское Опубликовано 24 апреля, 2017 Опубликовано 24 апреля, 2017 Знакомый строитель рассказывал что з/п перестали платить и многие, устав ждать домой засобирались. Говорит обычная практика когда подрядчик на подрядчике сидит и подрядчиком погоняет. Наобещают золотые горы те за бесплатно 2-3 мес поработают, уходят, а начальство новых рабов набирает
jimm031 Опубликовано 24 апреля, 2017 Опубликовано 24 апреля, 2017 1.9 окулиарда на подходе. Пилить не перепилить.
Д. Руми Опубликовано 24 апреля, 2017 Опубликовано 24 апреля, 2017 Семечки. Дыры шелухой заплевать. 1.9 окулиарда на подходе
Директор Опубликовано 24 апреля, 2017 Опубликовано 24 апреля, 2017 ..... об изменении условий о сроке сдачи позволит застройщику избежать штрафных санкций..... У переселенцев-дольщиков в ДОГОВОРЕ разве указаны сроки ?!?
Avalon Опубликовано 24 апреля, 2017 Опубликовано 24 апреля, 2017 (изменено) У переселенцев-дольщиков в ДОГОВОРЕ разве указаны сроки ?!? естественно, как в любом договоре о выполнении работ / оказании услуг, без обязательств по срокам они вообще бессмыслены http://жк-любимов.рф/purchasing/doc/ 3.1. Застройщик обязуется в предусмотренный Договором срок с привлечением других лиц построить (создать) Дом, указанный в пункте 1.1.1 настоящего Договора, в порядке, установленном Договором, и после получения разрешения на ввод в эксплуатацию Дома передать соответствующий объект долевого строительства Участнику долевого строительства,......3.2. Срок передачи Застройщиком Квартиры Участнику долевого строительства – не позднее ______квартала 201___ года. Изменено 24 апреля, 2017 пользователем Avalon
Rudy797 Опубликовано 25 апреля, 2017 Опубликовано 25 апреля, 2017 читай пункт 8.1 договора размер неустойки при просрочке передачи квартиры - 1/300 ставки рефинансирования умноженная на два за каждый день просрочки У меня другой договор.
бегемот Опубликовано 25 апреля, 2017 Опубликовано 25 апреля, 2017 у нас в договоре также прописано. по поводу неустойки читайте ст. №9 и ст. №10 федеральный закон от 30.12.2004 N 214-ФЗ
BL@ZE! Опубликовано 25 апреля, 2017 Опубликовано 25 апреля, 2017 Надо просто всем не подписывать соглашения, особенно тем кто доплачивал деньги за квартиры....и иметь администрацию и застройщика по полной...пусть капает неустойка.
Гость Sea_soul Опубликовано 25 апреля, 2017 Опубликовано 25 апреля, 2017 и иметь администрацию и застройщика по полной...пусть капает неустойка Посадить бы вас к кресло Администрации да поглядеть, как бы вы со всеми делами "без косяков" справлялись, да посчитать, сколько "неустойки" в результате ваших действий "накапает"...
Рекомендуемые сообщения
Для публикации сообщений создайте учётную запись или авторизуйтесь
Вы должны быть пользователем, чтобы оставить комментарий
Создать аккаунт
Зарегистрируйте новый аккаунт в нашем сообществе. Это очень просто!
Регистрация нового пользователяВойти
Уже есть аккаунт? Войти в систему.
Войти
